Construire une charpente métallique : du calcul des charges au levage, les étapes à sécuriser

Vérifier que l’acier convient au bâtiment envisagé
Une charpente métallique associe une ossature principale — poteaux, poutres, traverses ou fermes — à des éléments secondaires. Les pannes portent la couverture, les lisses reçoivent le bardage et les contreventements assurent la stabilité d’ensemble. Ces pièces transmettent les efforts jusqu’aux fondations par les platines et les ancrages.

L’acier convient notamment aux hangars agricoles, ateliers et bâtiments industriels nécessitant de grandes surfaces sans poteaux intermédiaires. Pour une maison, une extension ou une surélévation, son intérêt dépend aussi de l’isolation, de l’intégration architecturale et de la capacité des supports existants à reprendre les charges.
Comparer les systèmes sans se limiter au prix des poutres
La préfabrication métallique réduit les opérations sur chantier et permet de grandes portées. Le bois présente d’autres qualités, notamment une conductivité thermique plus faible, mais exige lui aussi une conception adaptée. Le béton peut répondre à d’autres contraintes de structure ou d’usage. Aucun matériau n’est systématiquement le moins cher une fois intégrés les fondations, la protection au feu et l’enveloppe.
Arla annonce une économie pouvant atteindre 10 % par rapport à une charpente en bois. Ce repère reste lié au projet comparé : il ne constitue pas une réduction garantie. Pour des combles aménageables, précisez votre besoin dès le départ : les diagonales d’une fermette en W occupent le volume et empêchent un aménagement simple sans transformation étudiée.
Faire valider le projet avant de commander la structure
Le dossier initial rassemble les dimensions, la hauteur utile, la pente de toiture, les ouvertures, l’usage et les équipements prévus. En rénovation, un relevé de l’existant vérifie aussi les niveaux et les supports. La couverture, le bardage, les isolants et d’éventuels panneaux photovoltaïques doivent être connus avant le calcul.
Dimensionner les profilés, les assemblages et les fondations
Le bureau d’études structure calcule les charges permanentes, les charges d’exploitation et les actions climatiques, notamment le vent et la neige. Il vérifie la résistance, les déformations et la stabilité, dont le risque de flambement des poteaux. Une section de poutre ne se choisit donc pas à partir de la seule surface du bâtiment.
Les plans d’exécution précisent les profils, le calepinage, les assemblages, les contreventements et les ancrages. La descente de charges, confrontée à l’étude géotechnique, permet de dimensionner les fondations : plots, semelles ou longrines selon le projet. Une dalle de sol ne constitue pas automatiquement une fondation adaptée aux poteaux.
Pensez la structure comme une balance : alléger la couverture réduit certaines charges verticales, mais ne supprime pas le soulèvement provoqué par le vent. Sur un hangar ouvert, cette action peut devenir déterminante pour les fixations et les fondations. Le bon arbitrage consiste à suivre le trajet des efforts jusqu’au sol, plutôt qu’à économiser uniquement sur le poids d’acier.
Vérifier l’urbanisme et les exigences de sécurité
Consultez le PLU et le service urbanisme avant de figer les plans : implantation, hauteur, aspect de toiture et bardage peuvent être encadrés. Une déclaration préalable ou un permis de construire peut être nécessaire selon l’opération. Le recours à un architecte dépend également des caractéristiques du projet et du maître d’ouvrage.
Le concepteur doit identifier les règles de calcul et d’exécution applicables, notamment les Eurocodes, ainsi que les exigences sismiques et de résistance au feu. L’acier est incombustible, mais sa résistance mécanique diminue sous forte chaleur : une protection spécifique peut être nécessaire.

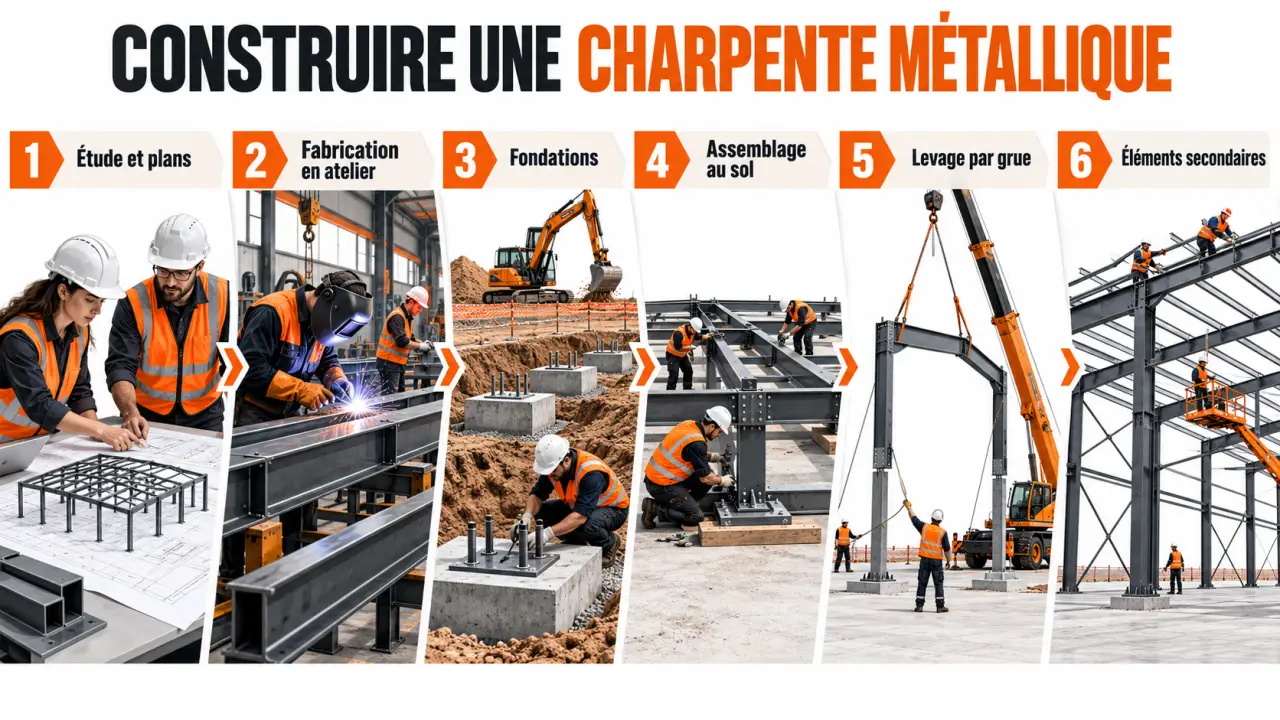

Organiser la fabrication et préparer les appuis ensemble
Après validation des plans, l’atelier réalise la découpe, le perçage, le poinçonnage et, si nécessaire, le grugeage des profilés. Les platines et goussets sont préparés, puis les sous-ensembles sont soudés ou boulonnés selon les documents d’exécution. Chaque pièce est repérée pour faciliter sa livraison et son montage.
Les contrôles portent sur les dimensions, les perçages, les soudures et la conformité aux plans. Une épure au sol à l’échelle 1:1 peut servir à vérifier certaines géométries. La préfabrication évite ainsi de nombreuses reprises sur chantier, sans remplacer les contrôles lors de la pose.
La protection anticorrosion dépend de l’exposition : peinture adaptée, galvanisation ou métallisation. Une atmosphère marine, humide ou agricole impose une attention particulière. Les zones endommagées pendant le transport ou les interventions doivent être reprises selon le système de protection retenu.
En parallèle, le chantier prépare les terrassements, le nivellement et les fondations. La position et l’altimétrie des tiges d’ancrage sont contrôlées avant livraison. Le béton doit avoir atteint la résistance requise pour le montage. Il faut également réserver une aire de stockage et vérifier l’accès des camions et de la grue.
Monter la charpente sans négliger sa stabilité provisoire
Une structure stable une fois terminée ne l’est pas forcément pendant son montage. L’entreprise définit donc une séquence de levage et les dispositifs de maintien provisoire. La grue manutentionne les éléments ; la nacelle permet l’accès aux postes de travail en hauteur.
- Contrôler les appuis, les ancrages et les repères d’implantation.
- Préassembler au sol les éléments prévus par le plan de montage.
- Lever les poteaux, poutres ou fermes et installer les stabilisations provisoires.
- Poser les contreventements, puis les pannes, liernes et lisses.
- Vérifier l’aplomb, l’alignement et le serrage des assemblages avant la réception.
Le levage exige une équipe compétente, des équipements adaptés, une zone interdite aux personnes non autorisées et des conditions météorologiques compatibles. Un kit ne transforme pas ces opérations en bricolage courant. Toute modification sur chantier d’un perçage ou d’un élément porteur doit être validée par le concepteur.
La couverture en bac acier ou panneaux sandwich vient ensuite, avec les détails d’étanchéité et d’isolation. Pour un local chauffé, traitez les ponts thermiques, la continuité de l’isolation et le risque de condensation. À la réception, consignez les réserves et récupérez les documents techniques ainsi que les consignes d’inspection des protections et fixations.
Comparer les devis à périmètre égal, en kit ou clé en main
Le prix au m² n’a de sens qu’avec une liste précise des prestations. Les repères suivants concernent des périmètres différents et ne doivent pas être additionnés indistinctement.
| Prestation | Prix indicatif |
|---|---|
| Charpente en kit avec conception, hors pose | 40 à 80 € HT/m² |
| Pose de la charpente | 50 à 70 €/m² |
| Charpente en kit, pose incluse | 90 à 150 €/m² |
| Bâtiment métallique en kit | 70 à 120 €/m² |
| Bâtiment métallique avec pose | 120 à 250 €/m² |
| Bâtiment isolé avec panneaux sandwich | 180 à 350 €/m² |
Faites préciser les taxes, les fondations, le transport, le levage, la couverture et les finitions. Portée, hauteur, complexité, accès et exposition à la corrosion influencent le budget. Le kit transfère davantage de coordination au client ; une offre clé en main doit, elle aussi, détailler ses exclusions.
Prévoyez comme repères 2 à 4 semaines pour l’étude et le devis, puis 3 à 6 semaines de fabrication. Le montage prend de quelques jours à quelques semaines. Autorisations, fondations et approvisionnements s’ajoutent au calendrier.
Pour consulter un charpentier métallique, transmettez un même dossier à chaque entreprise. Comparez les livrables du bureau d’études, les responsabilités de montage, les références et les assurances couvrant les travaux prévus, notamment la décennale. C’est cette précision qui permet de choisir une offre réellement comparable et de limiter les suppléments.
