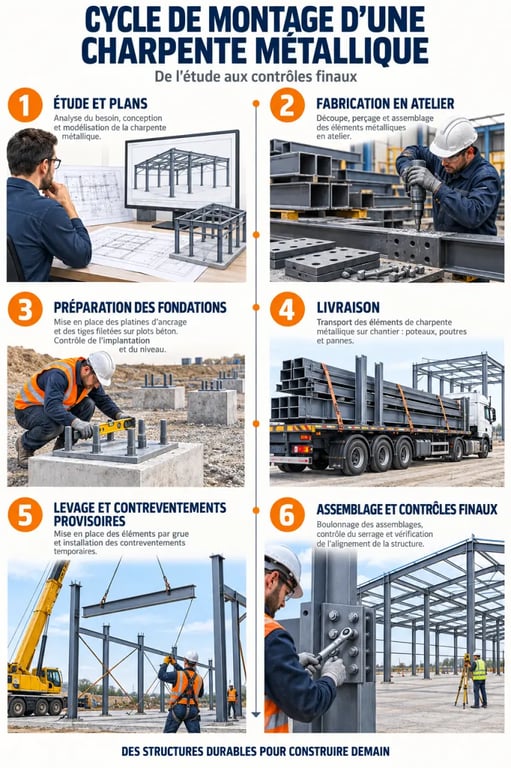

Montage d’une charpente métallique : 6 étapes pour lever une structure stable

Le montage d’une charpente métallique repose sur une succession d’opérations coordonnées : étude technique, fabrication en atelier, préparation des fondations, transport, levage et contrôles. Cette solution convient à un garage, un atelier, un hangar agricole, un commerce, un bâtiment industriel ou une extension de maison, à condition de préparer chaque phase avec précision.
Une structure porteuse conçue avant d’être montée
La charpente métallique reprend les charges du bâtiment et les transmet aux fondations. Elle comprend généralement des poteaux, poutres, fermes, traverses et pannes de couverture. Selon le projet, elle peut aussi intégrer des lisses de bardage, des contreventements, des cornières, des liernes ou des bretelles. La charpente porte principalement la toiture et participe à la stabilité générale. L’ossature métallique peut, elle, englober les parois et les planchers.

Avant le montage, le bureau d’études ou le concepteur examine les dimensions du projet, les portées à franchir, la pente de toiture, la couverture prévue, l’isolation, les charges à supporter et les contraintes du site. Ces données servent à déterminer les sections des profilés en acier, la position des ancrages et le calepinage. Ce dernier correspond à la répartition exacte de chaque élément sur les plans.
Des fondations adaptées au sol et aux efforts
Les poteaux ne se posent pas directement sur une dalle. L’étude du sol et le dimensionnement des fondations permettent de définir les semelles ou les plots en béton, les platines et les tiges d’ancrage. Un sol hétérogène, un terrain en pente, une reprise sur une maçonnerie existante ou des charges élevées modifient directement cette conception. Le chantier doit aussi prévoir le nivellement, les accès des camions et la zone d’implantation de la grue.
Le réglage d’une charpente se fait par étapes : niveau des fondations, position des platines, verticalité des poteaux, alignement des poutres, puis plan de pose des pannes. Une erreur à la base peut se cumuler jusqu’à la toiture et compliquer l’installation du bardage, des panneaux isolants ou de la couverture. Les repères d’implantation et les tolérances conditionnent donc l’ajustement des pièces préfabriquées.
De l’atelier au chantier : une préparation qui réduit les imprévus
La préfabrication accélère le montage d’une structure métallique. Après validation des plans, les profilés sont découpés, percés, poinçonnés, cisaillés ou préparés par grugeage et oxycoupage, selon les assemblages prévus. Certaines pièces sont soudées en atelier, tandis que d’autres sont conçues pour être boulonnées sur le chantier. Chaque élément reçoit ensuite un repère correspondant aux plans de montage.
Contrôler les pièces avant la livraison
Un assemblage de contrôle en atelier vérifie la compatibilité des pièces avant leur expédition. Cette opération limite les erreurs de perçage, d’orientation ou de repérage. Une fois la structure suspendue à la grue, ce type de correction devient plus coûteux et présente davantage de risques. Le contrôle porte aussi sur l’état des assemblages et sur la correspondance entre les pièces livrées et les plans.
Selon l’exposition du bâtiment, l’acier reçoit une galvanisation, une peinture anticorrosion ou un traitement antirouille. Cette protection est particulièrement à examiner dans une ambiance humide, saline ou agressive. La résistance au feu doit également être prévue dès la conception. Sous l’effet de températures élevées, l’acier peut perdre de sa résistance et se déformer. Une ignifugation adaptée peut donc être nécessaire selon l’usage du bâtiment et les exigences applicables.
Les opérations clés du montage sur chantier
Le chantier commence par le contrôle des fondations et le traçage de l’implantation. Les équipes vérifient la position des ancrages, l’état des appuis, l’accessibilité des engins et la présence des éléments livrés. Lorsque l’espace le permet, les fermes, les poteaux ou les croix de cornières sont préassemblés au sol. Cette organisation facilite la préparation des liaisons avant le levage.
- Fixation des poteaux : les poteaux sont positionnés sur leurs platines, calés, réglés, puis ancrés dans les fondations.
- Levage des portiques : une grue ou une nacelle met en place les poutres, les fermes et les traverses. Des contreventements provisoires stabilisent la structure pendant cette phase.
- Assemblage des liaisons : le boulonnage est fréquent pour les raccords réalisés sur le chantier. Des soudures ponctuelles peuvent être prévues lorsque les plans le spécifient.
- Pose des éléments secondaires : les pannes de couverture, les lisses de bardage, les liernes et les renforts rigidifient l’ensemble et préparent la mise hors d’eau et hors d’air.
Levage, sécurité et contrôles finaux
Le choix de l’engin de levage dépend du poids des éléments, de leur portée, de la hauteur de pose et des contraintes d’accès. La grue, les élingues, les nacelles et les équipements de protection individuelle doivent être prévus avant le début des opérations. Le chef de chantier organise les zones d’évolution, les manœuvres et la communication entre les intervenants. Cette organisation exclut la présence sous une charge suspendue.
À chaque phase, l’équipe contrôle l’aplomb des poteaux, l’alignement des travées, le serrage des boulons et la stabilité provisoire. Elle vérifie aussi la conformité des opérations avec les plans. La réception intervient après le contrôle de la structure, des ancrages, des protections anticorrosion et des interfaces avec la couverture ou le bardage.
Prix, délais et comparaison avec le bois
Le budget dépend de la structure et des conditions du chantier. À titre indicatif, la fourniture d’une charpente métallique se situe entre 35 et 150 €/m² hors pose. La pose est annoncée entre 50 et 70 €/m². Ces montants ne remplacent pas un devis personnalisé. Une grande portée, une toiture à plusieurs pans, des profilés lourds, un accès difficile, un traitement spécifique ou la location d’une grue peuvent modifier sensiblement le prix.
| Critère | Charpente métallique | Charpente bois | Structure béton |
|---|---|---|---|
| Portées importantes | Très adaptée | Possible selon la conception | Adaptée, mais plus lourde |
| Préfabrication | Élevée | Variable | Plus limitée sur le chantier |
| Entretien principal | Surveillance anticorrosion | Protection contre l’humidité et les insectes | Surveillance des fissures et du béton |
| Isolation | Ruptures thermiques à traiter | Comportement naturellement plus isolant | Isolation rapportée nécessaire |
| Comportement au feu | Protection possible par ignifugation | Dimensionnement et protection adaptés | Bonne inertie, mais conception à vérifier |
Le métal peut générer une économie annoncée jusqu’à 10 % par rapport à une charpente bois traditionnelle, notamment grâce à la préfabrication et à la rapidité d’assemblage. Ce gain potentiel doit toutefois être évalué pour chaque projet, en incluant les fondations, le transport, le levage, l’isolation et les finitions.
Pourquoi confier le montage à une entreprise spécialisée
Une charpente en kit peut convenir à un petit ouvrage, mais l’autoconstruction atteint rapidement ses limites lorsque les pièces sont lourdes, que les fondations demandent une grande précision ou qu’un levage mécanique est nécessaire. Le professionnel coordonne le bureau d’études, la fabrication, la livraison, les engins, les équipes de montage et les contrôles du chantier.
Pour comparer les devis, demandez une description précise des prestations incluses : étude et plans, fourniture des profilés, traitement de l’acier, transport, grue ou nacelle, montage, boulonnage, éventuelle soudure, pose des pannes et finitions. Vérifiez aussi les qualifications de l’entreprise et ses références sur des bâtiments comparables. Enfin, assurez-vous que le devis prévoit une garantie décennale adaptée aux travaux réalisés.
Un devis détaillé permet de savoir si le levage, les ancrages et les protections de l’acier sont compris. Ces postes peuvent modifier le coût final et l’organisation du chantier. Une entreprise spécialisée apporte ainsi un interlocuteur pour coordonner les différentes phases, du dimensionnement à la réception de la structure.
